(Chinhphu.vn) – Những ngày cuối tháng 5/2024 này, kỷ niệm 30 năm ngày đóng điện vận hành công trình đường dây 500kV Bắc Nam mạch 1 – một kỳ tích của Việt Nam trong những năm 90 của thế kỷ XX đúng vào giai đoạn cả hệ thống chính trị…
Như một sự trùng hợp ngẫu nhiên lịch sử, tinh thần dám nghĩ, dám làm, dám chịu trách nhiệm, khí thế thi đua lao động sáng tạo và quyết tâm thần tốc “vượt nắng thắng mưa” trong quá trình xây dựng công trình đường dây 500 kV Bắc Nam mạch 1 năm nào đang tái hiện sinh động, tinh thần tiến công thời kỳ đổi mới đang phát huy mạnh mẽ trên khắp công trường xây dựng đường dây 500kV mạch 3 ra phía Bắc.
Sau hơn 10 năm vận hành đường dây 500 kV Bắc – Nam mạch 1, ngày 23/9/2005, ngành Điện Việt Nam lại đánh dấu một kỳ tích mới: Hoàn thành đóng điện đưa vào vận hành đường dây 500 kV Bắc – Nam mạch 2.
Đây cũng là công trình do cán bộ, công nhân Việt Nam đảm nhận toàn bộ từ khâu thiết kế, thi công, chế tạo cột thép và giám sát, nghiệm thu, khẳng định đội ngũ cán bộ, kỹ sư Việt Nam có khả năng tiếp thu và làm chủ khoa học, công nghệ mới đối với những công trình lớn, đòi hỏi kỹ thuật cao.
Việc đưa vào vận hành 2 mạch đường dây 500kV Bắc – Nam đã giải quyết cơ bản tình trạng quá tải khai thác nhà máy Thủy điện Ialy (720 MW); giải quyết thiếu điện rất lớn ở miền Bắc và đặc biệt là Hà Nội trong giai đoạn 2005 – 2008, tránh nguy cơ xảy ra sự cố hay sửa chữa đường dây mạch 1 buộc phải sa thải từ 1.150 MW đến 1.300 MW công suất hệ thống điện miền Bắc, gây mất điện diện rộng.
Năm 2011, Quy hoạch điện VII được phê duyệt, hàng loạt dự án sản xuất điện được đầu tư và đi vào vận hành như Nhiệt điện Vĩnh Tân 2, Vĩnh Tân 4, Duyên Hải 1, Duyên Hải 2, Duyên Hải 3… đặt áp lực lên hệ thống truyền tải điện. Với nhu cầu sử dụng điện tăng trên 8% năm từ 2011 đến 2030 thì sản lượng điện sẽ phải lên tới 570 tỷ kWh. Trước tình hình đó Chính phủ đã giao cho EVN, EVNNPT triển khai xây dựng đường dây 500 kV Pleiku – Mỹ Phước – Cầu Bông.
Với sự nỗ lực của Tập đoàn Điện lực Việt Nam mà trực tiếp là Tổng công ty Truyền tải điện quốc gia, đến tháng 5/2014, công trình được đóng điện đưa vào vận hành, qua đó đảm bảo truyền tải điện an toàn, ổn định từ miền Bắc vào miền Nam, kịp thời cung ứng đủ điện cho sinh hoạt và phát triển kinh tế – xã hội của toàn miền Nam nói chung và TPHCM nói riêng ngay trong mùa khô năm 2014 và những năm tiếp theo.
Năm 2018, tiếp nối cung đoạn đường dây 500kV Pleiku – Mỹ Phước – Cầu Bông, Chính phủ quyết định giao EVN/EVNNPT triển khai xây dựng đường dây 500kV mạch 3 đoạn Vũng Áng – Quảng Trạch – Dốc Sỏi – Pleiku 2.
Mặc dù gặp muôn vàn khó khăn do thiên tai lũ lụt và đại dịch COVID-19, sau 4 năm, EVNNPT đã hoàn thành đóng điện công trình này. Công trình hoàn thành giúp tăng cường năng lực truyền tải lưới điện 500 kV của hệ thống điện quốc gia, góp phần giải tỏa công suất nguồn nhiệt điện và đặc biệt là nguồn năng lượng tái tạo phát triển mạnh trong trong khu vực.
Đó thực sự là “trục xương sống” của hệ thống điện quốc gia theo cả hai chiều, nâng cao độ an toàn, ổn định cung cấp và chất lượng điện, đồng thời tạo điều kiện để khai thác tối ưu các nguồn điện hiện có trong hệ thống.
Vào cuối mùa khô năm 2023, thời tiết diễn biến phức tạp, nắng nóng gay gắt ở miền Bắc dẫn đến nhu cầu tiêu thụ điện tăng đột biến, hệ thống truyền tải điện Bắc – Nam liên tục vận hành quá tải, dẫn đến vận hành hệ thống điện căng thẳng.
Trước tình hình đó, Thủ tướng Chính phủ đã nhiều lần chỉ đạo Bộ Công Thương, EVN và các bên liên quan phải khẩn trương có các giải pháp đảm bảo cung ứng đủ điện, trong đó đặc biệt nhấn mạnh yêu cầu phải đảm bảo tiến độ đầu tư xây dựng dự án đường dây 500 kV mạch 3 từ Quảng Trạch – Phố Nối trong tháng 6/2024.
Dự án Đường dây 500kV mạch 3 ở phía Bắc có chiều dài 519 km, được nối từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) với tổng vốn đầu tư 22.3.00 tỉ đồng, gồm 4 dự án thành phần.
Dự án này được phê duyệt trong Quy hoạch điện VIII để thực hiện truyền tải điện liên miền ra miền Bắc, tăng khả năng cung ứng điện trong năm 2024 và các năm tới.
Tại Hội nghị trực tuyến của Thường trực Chính phủ với các bộ ngành và 9 địa phương để thúc đẩy tiến độ thực hiện các dự án Đường dây 500 kV mạch 3 từ Quảng Trạch đến Phố Nối, Thủ tướng Phạm Minh Chính chỉ rõ: Trước đây, việc xây dựng đường dây 500 kV mạch 1 dài khoảng 1.500 km mất khoảng 2 năm. Do đó, Dự án Đường dây 500 kV mạch 3 từ Quảng Trạch đến Phố Nối dài hơn 500 km nếu vẫn theo tiến độ của mạch 1 sẽ mất thời gian bằng 1/3 của 2 năm. Tuy nhiên, với điều kiện tốt hơn hiện nay về kinh nghiệm, công nghệ, trình độ… thì thời gian thi công phải ngắn hơn nữa, đáp ứng yêu cầu phát triển của đất nước.
Quyết tâm của Chính phủ, Thường trực Chính phủ là hoàn thành, đưa công trình đặc biệt này vào vận hành trong tháng 6/2024. Thủ tướng Phạm Minh Chính nhấn mạnh: “Mục tiêu này là áp lực lớn, đòi hỏi phải có quyết tâm cao, hành động quyết liệt, có trọng tâm, trọng điểm, làm việc gì dứt việc đó”.
Tại buổi làm việc với EVN ngày 13/1/2024, Thủ tướng đã biểu dương EVN, EVNNPT đã khởi công Dự án với tinh thần “chỉ bàn làm, không bàn lùi”, “vượt nắng thắng mưa”, “ăn tranh thủ, ngủ khẩn trương”, thi công “3 ca, 4 kíp”, làm việc xuyên lễ, xuyên Tết. Đồng thời cũng yêu cầu các địa phương có Dự án đi qua tập trung hoàn thành, bàn giao mặt bằng cho nhà thầu xây lắp.
Cũng tại Hội nghị thúc đẩy tiến độ xây dựng Dự án đường dây 500 kV mạch 3, người đứng đầu Chính phủ chỉ đạo cụ thể các nhiệm vụ cho các bộ, ngành, địa phương theo tiến độ trong giải phóng mặt bằng; xác định hành lang tuyến; thi công đào hố móng, xây dựng móng cột, dựng cột, kéo dây…
Thủ tướng yêu cầu: “Chúng ta phải huy động lực lượng tại chỗ, phương tiện tại chỗ, vật tư tại chỗ, chỉ huy tại chỗ để triển khai dự án; vừa huy động được sức mạnh tổng hợp, vừa tạo công ăn việc làm cho người dân trong vùng Dự án; đồng thời đổi mới tư duy, cách làm, tiếp tục phát huy thành tựu, khắc phục hạn chế, xử lý các khó khăn, tìm được đầu ra cho các vấn đề cần giải quyết”. Thủ tướng Phạm Minh Chính, Phó Thủ tướng Trần Hồng Hà đã nhiều lần trực tiếp kiểm tra thi công và đôn đốc chỉ đạo thúc đẩy tiến độ dự án.
Nhận thức rõ đây là Dự án trọng điểm, cấp bách và có ý nghĩa quan trọng trong đảm bảo cung cấp điện cho miền Bắc từ năm nay, thời gian qua, EVN, EVNNPT đã chủ động làm việc với các bộ, ngành, địa phương liên quan, sớm hoàn thiện các thủ tục pháp lý để triển khai Dự án.
Lãnh đạo EVN cũng thường xuyên quan tâm, chỉ đạo quá trình triển khai Dự án và ủy quyền cho EVNNPT chủ động hoàn thiện các thủ tục với các mốc tiến độ nhanh nhất vì mục tiêu của Dự án.
Thực hiện chỉ đạo của Thủ tướng Chính phủ, EVNNPT thành lập Ban chỉ đạo triển khai Dự án của Tổng công ty, thành lập 4 Ban điều hành và 13 Ban tiền phương tại các tỉnh, thành phố để khẩn trương triển khai thi công Dự án.
Cuối tháng 10/2023, EVNNPT đã khởi công Dự án đường dây 500kV NMNĐ Nam Định I – Thanh Hóa, sau đó đồng loạt khởi công vào ngày 18/1/2024 ba dự án còn lại.
Để đảm bảo tiến độ dự án, song song với quá trình thực hiện các thủ tục đầu tư Dự án, EVNNPT đã chủ động sắp xếp, tổ chức triển khai đồng thời các công việc Dự án; bố trí đầy đủ vốn triển khai Dự án; chủ động phối hợp chặt chẽ với các địa phương trong giải phóng mặt bằng, nhận mặt bằng đến đâu tập trung nhân lực, máy móc, nguyên vật liệu để tổ chức thi công ngay đến đấy, nhất là các hạng mục móng, cột.
Đồng thời Tổng công ty đã làm việc với các nhà thầu xây lắp và cung ứng thiết bị. Các nhà thầu đã cam kết cung ứng đầy đủ kịp thời vật tư, thiết bị cho Dự án.
Để đảm bảo chất lượng và tiến độ của Dự án, EVNNPT đã huy động tối đa các nguồn lực, làm việc xuyên đêm, không có ngày nghỉ… để đẩy nhanh tiến độ triển khai.
Cùng với đó, lập tiến độ điều hành các dự án theo từng ngày. Ban Chỉ đạo định kỳ hàng tuần họp điều hành các dự án hoặc giải quyết đột xuất tại công trường; triển khai đồng thời bồi thường giải phóng mặt bằng, đấu thầu, thi công…
Tổng Liên đoàn Lao động Việt Nam và EVN vừa qua cũng đã phát động đợt thi đua 120 ngày đêm trên công trường Dự án đường dây 500 kV mạch 3 (kể từ 1/3 – 30/6/2024) với chủ đề “Năm nhất: Tiến độ nhanh nhất; Chất lượng tốt nhất; An toàn – Tiết kiệm nhất; Sáng tạo nhất; Chăm lo đời sống tốt nhất nhằm tạo khí thế sôi nổi trên công trường.

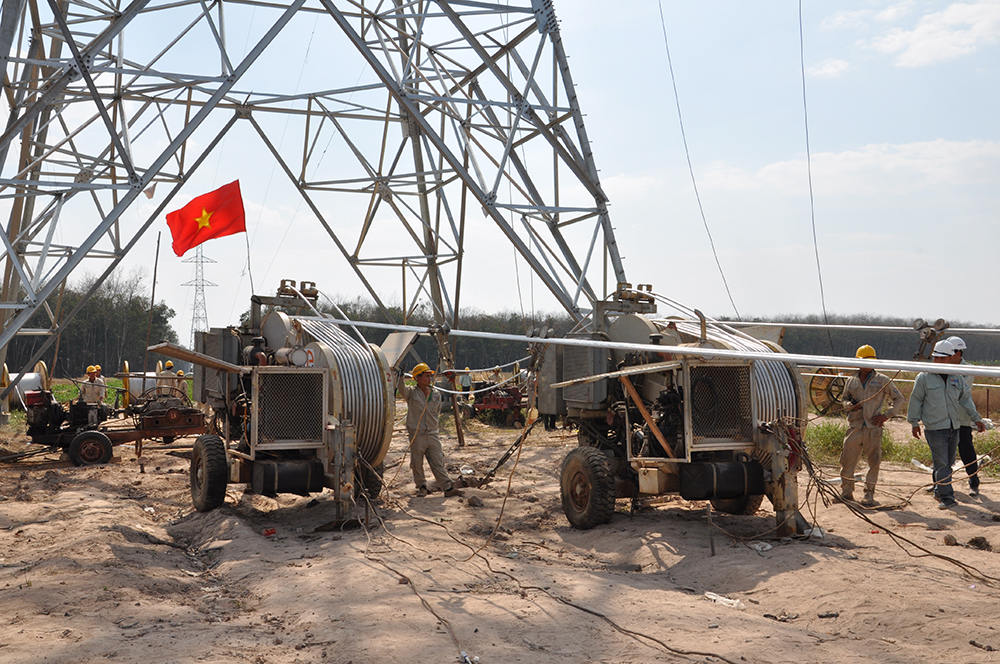

Để đáp ứng tiến độ hoàn thành dự án trong tháng 6/2024, EVNNPT đang tăng cường đôn đốc các nhà thầu thực hiện nghiêm việc thi công 3 ca, 4 kíp, 24/7, thực hiện 4 tại chỗ, với tinh thần “móng không đợi cột”, “cột không đợi dây”…
Trên tinh thần đó, trong thời gian tới, EVNNPT phấn đấu hoàn thành đóng điện toàn tuyến trước ngày 30/6/2024, đưa Dự án đường dây 500 kV mạch 3 vào vận hành sớm nhất có thể đúng theo chỉ đạo của Thủ tướng Chính phủ.
Có thể nói, như một sự trùng hợp ngẫu nhiên lịch sử, tinh thần dám nghĩ, dám làm, dám chịu trách nhiệm, khí thế thi đua lao động sáng tạo và quyết tâm thần tốc vượt nắng thắng mưa trong quá trình xây dựng công trình đường dây 500 kV Bắc Nam mạch 1 năm nào đang tái hiện sinh động trên khắp các công trường xây dựng dự án đường dây 500 kV mạch 3 ra phía Bắc.
Tin tưởng rằng, với bản lĩnh, trí tuệ, lòng nhiệt huyết vì dòng điện thiêng liêng của Tổ quốc, đội ngũ cán bộ, kỹ sư, công nhân ngành Điện và các lực lượng tham gia dự án Đường dây 500 kV mạch 3 Quảng Trạch – Phố Nối sẽ viết tiếp bản hùng ca về tinh thần cách mạng tiến công thời kỳ đổi mới trên công trình lịch sử này.
Lê Hoan – Toàn Thắng
