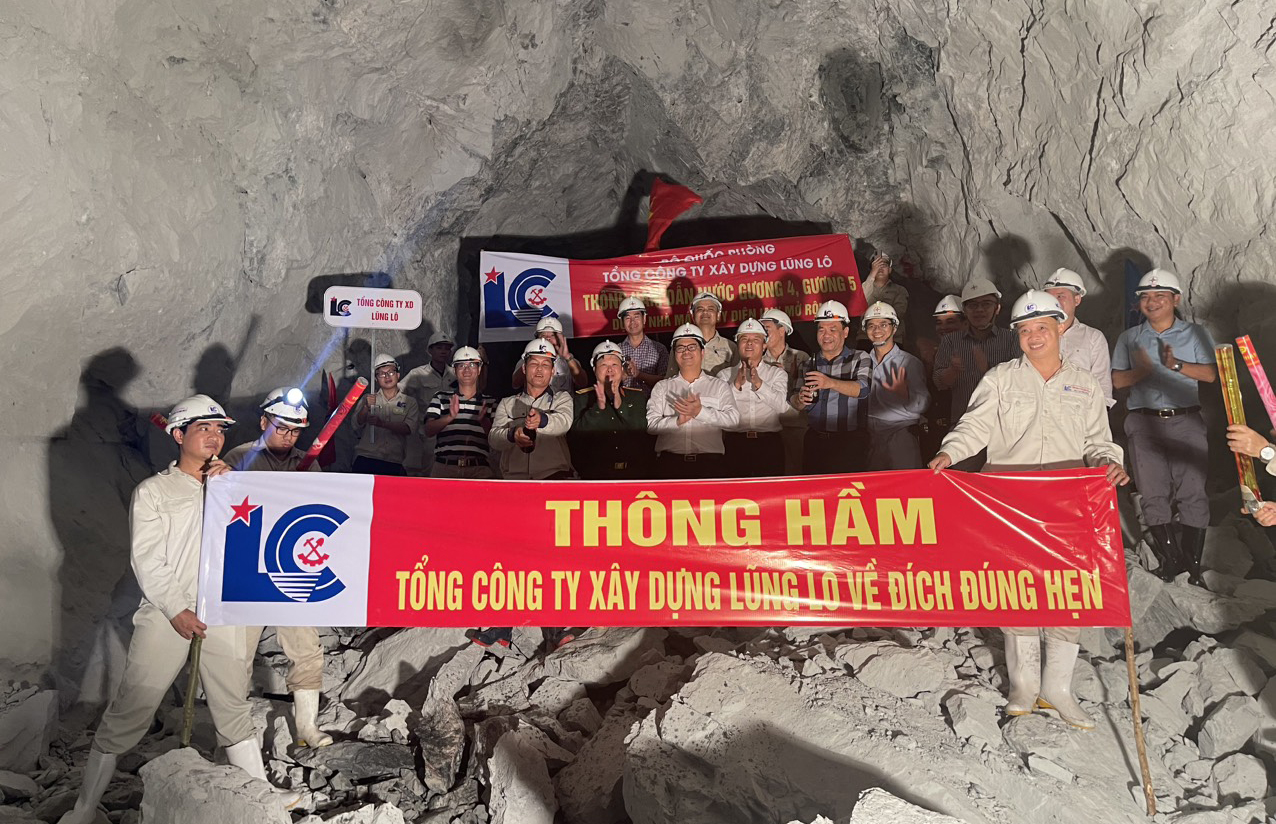

(Chinhphu.vn) – Ngày 30/3, Ban Quản lý Dự án điện 2 phối hợp với nhà thầu Tổng công ty xây dựng Lũng Lô (Bộ Quốc Phòng) đã hoàn thành thi công thông đoạn hầm dẫn nước của dự án nhà máy Thủy điện Ialy mở rộng, bảo đảm tuyệt đối…
Hầm dẫn nước là một trong những hạng mục khó khăn nhất của dự án này. Hầm có chiều dài hơn 3.300 m, đường kính đào và gia cố tạm từ 7,8-8,2 m. Trong đó, đoạn hầm đi qua khu vực vùng trũng suối Iatran có địa chất xấu do gặp nhiều hệ thống đứt gãy lớn, tiềm ẩn rất nhiều rủi ro, các đoạn còn lại đi qua khu vực đá rắn chắc, khó khăn trong thi công nổ mìn phá đá.
Cùng với đó, dự án gặp nhiều khó khăn do phải tiến hành nổ mìn thử nghiệm và giám sát ảnh hưởng chấn động do nổ mìn đối với công trình hiện hữu dẫn đến phải hạn chế lượng thuốc nổ và chiều dài chu kỳ khoan nổ mìn…
Trước đây, việc thi công hạng mục này chủ yếu phải nhờ đến các chuyên gia của Liên bang Nga, nhưng với dự án này hoàn toàn là các kỹ sư, công nhân Việt Nam.
Bên cạnh hạng mục Hầm dẫn nước, công trình thi công khoảng 2.400 m hầm phụ, hầm ngách, đường ống áp lực, tháp điều áp trong lòng núi với điều kiện thi công hết sức khó khăn, đòi hỏi độ chính xác cao và bảo đảm an toàn cho người và thiết bị.
Ông Đỗ Trung Thành, Phó Giám đốc Ban Điều hành dự án Nhà máy thủy điện Ialy mở rộng (thuộc Ban QLDA Điện 2) cho biết: Ngay sau Tết Nguyên đán Quý Mão, Ban QLDA Điện 2 đã yêu cầu các nhà thầu huy động đầy đủ nhân lực, vật tư thiết bị để tăng tốc thi công hạng mục này.
Liên danh nhà thầu thi công xây lắp chuẩn bị vật tư, vật liệu, phụ tùng thay thế, máy móc dự phòng, bổ sung nhân lực, bố trí công việc từng ca cụ thể chi tiết, cán bộ quản lý, kỹ thuật sâu sát nắm bắt tình hình hiện trường để giải quyết tất cả những vướng mắc phát sinh trong quá trình thi công.
Toàn công trường tổ chức thi công 3 ca liên tục, bố trí ăn ca cho người lao động để bảo đảm sức khỏe. Lập kế hoạch tiến độ chi tiết cho từng ca, từng ngày và tuần. Tăng cường công tác trực chỉ huy ban đêm.
Việc hoàn thành toàn bộ hạng mục đường hầm dẫn nước của dự án là tiền đề quan trọng để dự án Nhà máy thủy điện Ialy mở rộng tăng tốc về đích.
Về tiến độ thi công chung của toàn dự án, đến nay toàn công trường đang bám sát mục tiêu đề ra.
Thời gian tới, Ban QLDA Điện 2 đề nghị các nhà thầu phải tập trung cao độ phối hợp chặt chẽ với Ban Quản lý dự án, các tư vấn cải tiến quy trình, nỗ lực hơn, phối hợp tốt hơn, tập trung mọi nguồn lực và thực sự khẩn trương hơn trong năm 2023, để tổ chức thi công an toàn – chất lượng và đạt các mốc tiến độ như kế hoạch.
Toàn Thắng
