Thúc tiến độ thi công các dự án phục vụ nhập khẩu điện từ Lào

(Chinhphu.vn)- Tập đoàn Điện lực Việt Nam (EVN) và chủ đầu tư dự án Điện gió Monsoon (Lào) thống nhất giải pháp đẩy nhanh tiến độ thi công các dự án, nhằm phục vụ việc nhập khẩu điện từ Lào về Việt Nam. EVN làm việc với chủ đầu tư…

Fatz Admin lúc 2024-07-31

(Chinhphu.vn)- Tập đoàn Điện lực Việt Nam (EVN) và chủ đầu tư dự án Điện gió Monsoon (Lào) thống nhất giải pháp đẩy nhanh tiến độ thi công các dự án, nhằm phục vụ việc nhập khẩu điện từ Lào về Việt Nam.

Thúc tiến độ thi công các dự án phục vụ nhập khẩu điện từ Lào- Ảnh 1.

EVN làm việc với chủ đầu tư dự án Điện gió Monsoon (Lào) về tiến độ các dự án phục vụ nhập khẩu điện từ Lào về Việt Nam – Ảnh:VGP/ Toàn Thắng

Ngày 31/7, Tập đoàn Điện lực Việt Nam (EVN) đã làm việc trực tuyếnvới chủ đầu tư dự án Điện gió Monsoon (Lào) về tiến độ các dự án trên lãnh thổ Lào với các dự án trên lãnh thổ Việt Nam.

Tham dự cuộc họp, về phía EVN có Phó Tổng giám đốc Tập đoàn Nguyễn Tài Anh, các Ban chuyên môn EVN; các đơn vị Ban Quản lý Dự án điện 2, Tổng công ty Truyền tải điện quốc gia, Trung tâm Điều độ Hệ thống điện quốc gia, Công ty Mua bán điện.

QUẢNG CÁO

Về phía chủ đầu tư dự án Điện gió Monsoon có ông Itthipol Kanjanaphan, Giám đốc dự án, ông Jeremy Warman, Phó Giám đốc dự án.

TIN LIÊN QUAN

  • Quyết tâm đưa dự án nhập khẩu điện từ Lào về đích đúng hẹn

    Quyết tâm đưa dự án nhập khẩu điện từ Lào về đích đúng hẹn

  • Bảo đảm chất lượng và tiến độ thi công dự án nhập khẩu điện từ Lào

    Bảo đảm chất lượng và tiến độ thi công dự án nhập khẩu điện từ Lào

Tại buổi làm việc, phía chủ đầu tư dự án Điện gió Monsoon đã báo cáo về tiến độ của dự án này. Theo đó,Trạm biến áp (TBA) 500kV và đường dây đấu nối bên phía Lào dự kiến sẽ hoàn thành trong tháng 2/2025, tuabin gió đầu tiên sẵn sàng thử nghiệm cũng trong thời gian này.

Về phần các dự án trên lãnh thổ Việt Nam, theo báo cáo của các đơn vị sẽ sẵn sàng đóng điện trong năm 2024. Trong đó, dự án đường dây 500kV Monsoon – Thạnh Mỹ phần trên lãnh thổ Việt Nam do EVN làm chủ đầu tư, giao Ban Quản lý dự án (QLDA) Điện 2 quản lý, điều hành dự kiến sẽ hoàn thành, đóng điện trong tháng 10/2024.

Dự án mở rộng ngăn lộ và cải tạo TBA 500kV Thạnh Mỹ do Tổng công ty Truyền tải điện quốc gia làm chủ đầu tư dự kiến hoàn thành đóng điện trong tháng 9/2024.

Tại buổi làm việc, hai bên cũng trao đổi về các thủ tục liên quan đến công tác mua bán điện. Theo đó, hai bên đã phối hợp chặt chẽ, hiệu quả, thực hiện tốt các thủ tục liên quan đến công tác mua bán điện.

Đồng thời thống nhất đưa ra các giải pháp đẩy nhanh tiến độ thi công các dự án, nhằm phục vụ việc nhập khẩu điện từ Lào về Việt Nam, thực hiện chủ trương hợp tác năng lượng giữa hai quốc gia.

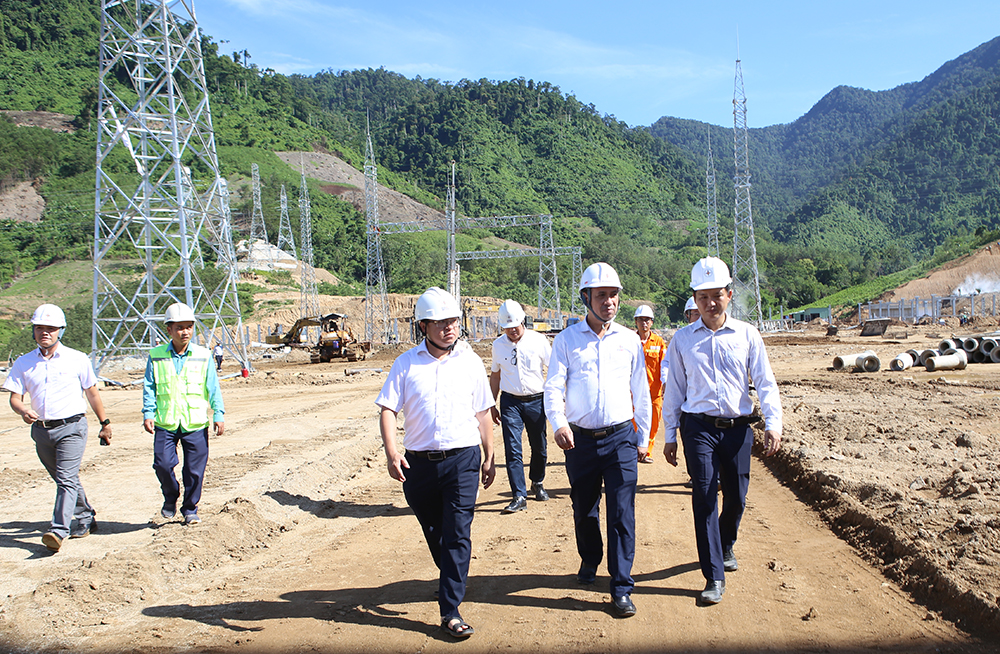

Thúc tiến độ thi công các dự án phục vụ nhập khẩu điện từ Lào- Ảnh 4.

Lãnh đạo EVNNPt kiểm tra tiến độ dự án phục vụ nhập khẩu điện từ Lào- Ảnh:VGP/ Toàn Thắng

Dự án điện gió Monsoon do Công ty Impact Energy Asia Development Limited (IEAD) làm chủ đầu tư, có tổng công suất 600MW, được xây dựng ở phía Đông Nam Lào, nằm cách biên giới Lào – Việt Nam khoảng 22km.

Việc mua điện từ dự án này được triển khai theo Biên bản ghi nhớ giữa Chính phủ Việt Nam và Chính phủ Lào. Chủ trương nhập khẩu điện từ dự án này được Thủ tướng Chính phủ phê duyệt tại văn bản 938/TTg-CN ngày 21/7/2022.
