Tập trung mọi nguồn lực, hoàn thành dựng cột, kéo dây dự án đường dây mạch 3

(Chinhphu.vn) – Tất cả lực lượng tham gia dự án đường dây 500kV mạch 3 cần tiếp tục chung sức, đồng lòng với quyết tâm cao nhất để hoàn thành công tác dựng cột, kéo dây muộn nhất là ngày 20/6/2024, đưa dự án về đích đúng tiến độ. EVN…

Fatz Admin lúc 2024-05-14

(Chinhphu.vn) – Tất cả lực lượng tham gia dự án đường dây 500kV mạch 3 cần tiếp tục chung sức, đồng lòng với quyết tâm cao nhất để hoàn thành công tác dựng cột, kéo dây muộn nhất là ngày 20/6/2024, đưa dự án về đích đúng tiến độ.

Tập trung mọi nguồn lực, hoàn thành dựng cột, kéo dây dự án đường dây mạch 3- Ảnh 1.

EVN họp trực tuyến với tất cả các đơn vị tham gia thực hiện dự án đường dây 500kV mạch 3, đôn đốc huy động mọi nguồn lực để hoàn thành dựng cột, kéo dây nhằm đáp ứng tiến độ chung của dự án- Ảnh:VGP/ Toàn Thắng

Đó là một trong những chỉ đạo của Chủ tịch HĐTV EVN Đặng Hoàng An khi chủ trì buổi làm việc với các nhà thầu xây lắp về tiến độ dựng cột, kéo dây dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối. Cuộc họp được tổ chức theo hình thức trực tiếp kết hợp trực tuyến.

Dự án đường dây 500 kV mạch 3 từ Quảng Trạch đến Phố Nối dài khoảng 519 km, với 1.177 vị trí cột và 503 khoảng néo. Tính đến ngày 12/5, trên toàn tuyến đã hoàn thành 1085/1177 vị trí móng; hoàn thành lắp dựng 308/1177 cột, đang lắp dựng 184 cột; đã hoàn thành kéo dây 6/503 khoảng néo, đang triển khai kéo dây 2 khoảng néo.

QUẢNG CÁO

Tại buổi làm việc, lãnh đạo các nhà thầu xây lắp đã báo cáo về tiến độ, nhân lực triển khai dựng cột, kéo dây các gói thầu đảm nhận. Các nhà thầu cũng chia sẻ những khó khăn, thách thức trong quá trình triển khai, nhất là việc thi công dựng cột, kéo dây các vị trí ở trên núi cao, trong rừng sâu, trọng lượng cột lớn; quá trình vận chuyển và thi công gặp nhiều khó khăn; có những vị trí phải dựng cột hoàn toàn bằng phương pháp thủ công…

Bên cạnh đó, một số nhà thầu cũng gặp khó khăn trong việc huy động nhân lực triển khai dựng cột để đáp ứng được tiến độ theo yêu cầu của chủ đầu tư.

TIN LIÊN QUAN

  • Thêm đơn vị hoàn thành cung cấp cột thép cho dự án đường dây 500kV mạch 3

    Thêm đơn vị hoàn thành cung cấp cột thép cho dự án đường dây 500kV mạch 3

  • Đơn vị đầu tiên hoàn thành toàn bộ gói thầu cung cấp cột thép cho dự án đường dây 500kV mạch 3

    Đơn vị đầu tiên hoàn thành toàn bộ gói thầu cung cấp cột thép cho dự án đường dây 500kV mạch 3

  • Kéo dây khoảng néo đầu tiên cung đoạn NMNĐ Nam Định 1 – Thanh Hóa

    Kéo dây khoảng néo đầu tiên cung đoạn NMNĐ Nam Định 1 – Thanh Hóa

  • Khen thưởng đột xuất các đơn vị hoàn thành dựng cột, kéo dây 6 khoảng néo đầu tiên của dự án đường dây 500kV mạch 3

    Khen thưởng đột xuất các đơn vị hoàn thành dựng cột, kéo dây 6 khoảng néo đầu tiên của dự án đường dây 500kV mạch 3

Dù còn rất nhiều thách thức, song các nhà thầu cũng cam kết sẽ nỗ lực tối đa hoàn thành dựng cột, kéo dây theo tiến độ điều hành của chủ đầu tư. Đồng thời đề nghị chủ đầu tư đôn đốc các nhà thầu sản xuất cột thép sớm cung cấp đến công trường để các tổ/đội triển khai lắp dựng, nhất là các cột thép có trọng lượng lớn, ở vị trí khó khăn.

Tại buổi làm việc, lãnh đạo 5 Tổng công ty Điện lực (miền Bắc, miền Trung, miền Nam, TP Hà Nội và TPHCM) và 4 Công ty Truyền tải điện cũng đã báo cáo phương án tăng cường nguồn nhân lực hỗ trợ các nhà thầu xây lắp triển khai công tác dựng cột, kéo dây cho dự án.

Phát biểu kết luận cuộc họp, Chủ tịch HĐTV EVN Đặng Hoàng An ghi nhận sự nỗ lực của các nhà thầu tham gia dự án trong thời gian qua, cùng EVN/EVNNPT vượt qua nhiều khó khăn, thách thức để triển khai các hạng mục của dự án. Hiện nay, công tác thi công móng trên toàn tuyến đã gần xong, chỉ còn một số vị trí sẽ hoàn thành trong vài ngày tới.

Chủ tịch HĐTV EVN đề nghị các nhà thầu cần nỗ lực hơn nữa, tối ưu hóa nguồn nhân lực, dồn sức đẩy nhanh tiến độ triển khai dựng cột, kéo dây… Với những vị trí đã cấp đủ cột, cần bố trí nhân lực, máy móc để triển khai lắp, dựng ngay.

“Đặc biệt, những nhà thầu có tiềm lực lớn cần phát huy thế mạnh, đẩy nhanh tiến độ thi công, sớm hoàn thành các gói thầu mình đảm trách, để sẵn sàng hỗ trợ, ‘chia lửa’ với các đơn vị khác”, Chủ tịch HĐTV EVN đề nghị.

Tập trung mọi nguồn lực, hoàn thành dựng cột, kéo dây dự án đường dây mạch 3- Ảnh 6.

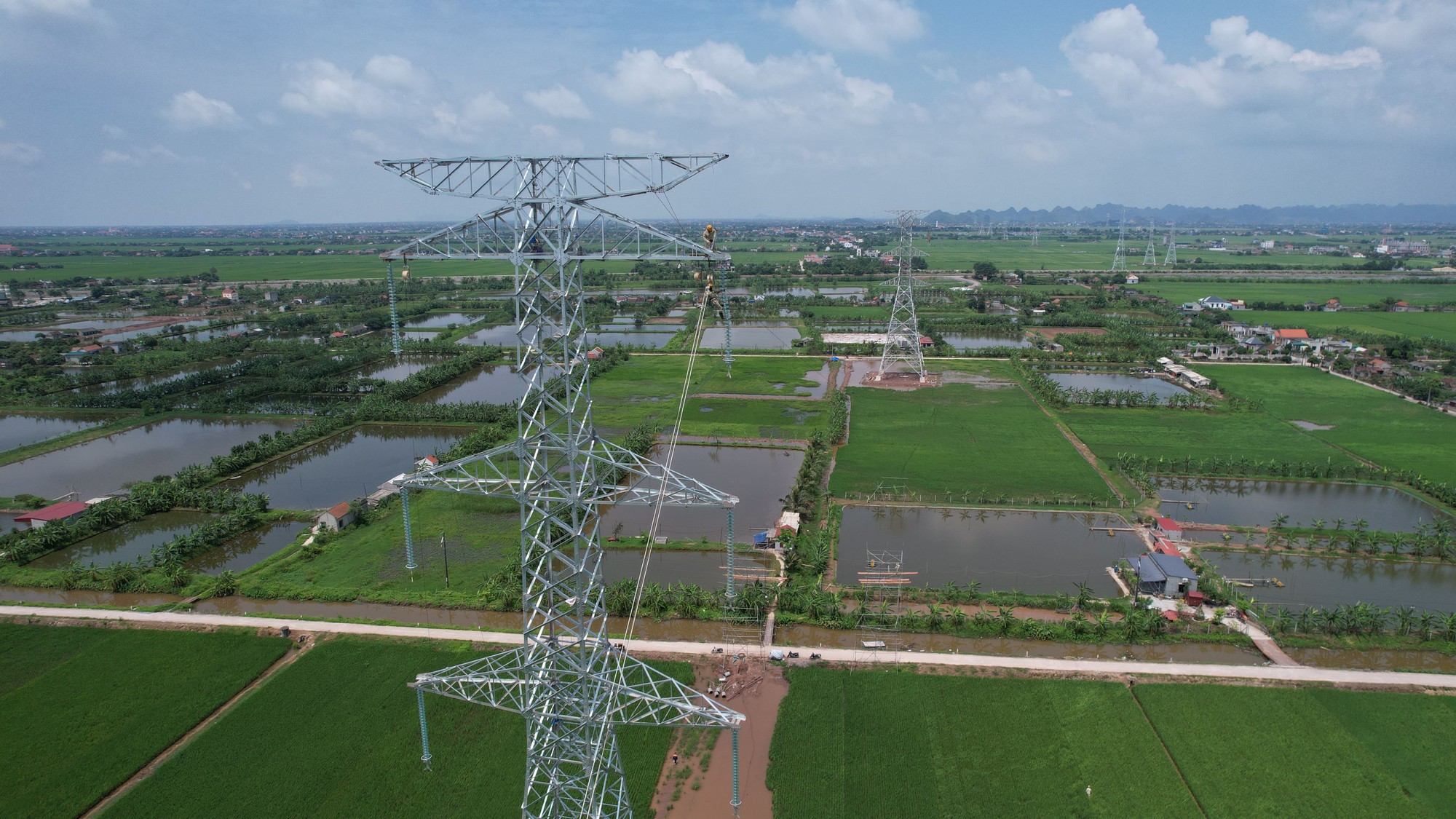

Kéo dây khoảng néo đầu tiên dự án đường dây 500kV mạch 3 cung đoạn NMNĐ Nam Định 1- Thanh Hóa-Ảnh: VGP/Toàn Thắng

Lãnh đạo EVN cũng yêu cầu EVNNPT, các Ban QLDA điều phối vật tư, thiết bị, nguồn lực trên công trường hợp lý, không để tình trạng nơi có cột không có nhân lực thi công và ngược lại.

Với lực lượng huy động từ các Công ty Truyền tải điện và các Tổng công ty Điện lực tham gia hỗ trợ công tác dựng cột, kéo dây, EVNNPT cần phối hợp với các nhà thầu để điều phối, bố trí hợp lý để phát huy tối đa hiệu quả công việc trên công trường…

“Thời gian không còn nhiều trong khi khối lượng và áp lực công việc là rất lớn. Do đó, tất cả lực lượng tham gia dự án cần tiếp tục chung sức, đồng lòng với quyết tâm cao nhất để hoàn thành công tác dựng cột, kéo dây muộn nhất là ngày 20/6/2024, đưa dự án về đích đúng tiến độ”, Chủ tịch HĐTV Đặng Hoàng An yêu cầu.

Toàn Thắng

Share
Bài viết bởi

Fatz Admin

Bình luận đã bị đóng.
