Đẩy nhanh tiến độ các dự án giải tỏa công suất Nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4

(Chinhphu.vn) – Tổng công ty Truyền tải điện quốc gia (EVNNPT) đang tập trung thực hiện các giải pháp để đẩy nhanh tiến độ các công trình lưới điện nhằm đảm bảo tiến độ cấp điện ngược, phát điện thử nghiệm và giải tỏa công suất Nhà máy điện (NMĐ)…

Fatz Admin lúc 2024-07-04

(Chinhphu.vn) – Tổng công ty Truyền tải điện quốc gia (EVNNPT) đang tập trung thực hiện các giải pháp để đẩy nhanh tiến độ các công trình lưới điện nhằm đảm bảo tiến độ cấp điện ngược, phát điện thử nghiệm và giải tỏa công suất Nhà máy điện (NMĐ) Nhơn Trạch 3 và Nhơn Trạch 4.

Đẩy nhanh tiến độ các dự án giải tỏa công suất Nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4- Ảnh 1.

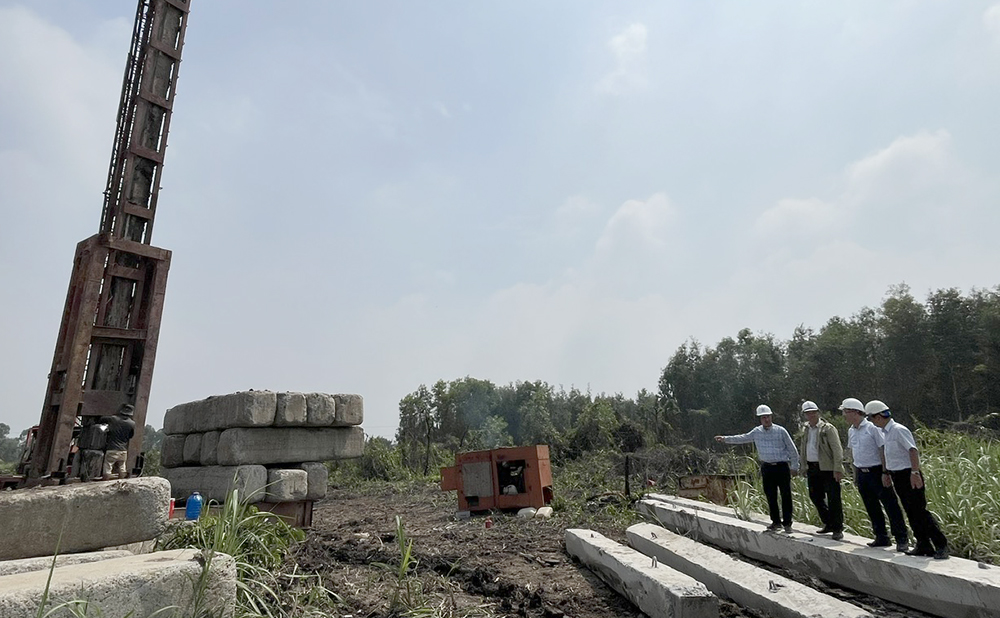

Đoàn công tác của EVNNPT kiểm tra tiến độ thi công các dự án truyền tải giải tỏa công suất cụm nhiệt điện Nhơn Trạch – Ảnh: VGP/Toàn Thắng

Căn cứ Quyết định số 234/QĐ-TTg ngày 27/02/2019 của Thủ tướng Chính phủ phê duyệt chủ trương đầu tư dự án Nhà máy điện (NMĐ) Nhơn Trạch 3 và Nhơn Trạch 4, hiện nay EVNNPT đang triển khai đầu tư xây dựng 4 dự án lưới điện đồng bộ với NMĐ Nhơn Trạch 3 và 4.

Còn “vướng mắc” trong công tác bồi thường giải phóng mặt bằng dự án

Trong đó 3 dự án: Trạm biến áp (TBA) 220kV khu công nghiệp Nhơn Trạch và đấu nối, đường dây 220kV NMĐ Nhơn Trạch 3 – TBA 500kV Long Thành, đường dây 500kV NMĐ Nhơn Trạch 4 – rẽ Phú Mỹ – Nhà Bè giao Ban QLDA các công trình điện miền Nam (SPMB) quản lý.

QUẢNG CÁO

Dự án đường dây 220kV NMĐ Nhơn Trạch 3 – rẽ Mỹ Xuân – Cát Lái giao Ban QLDA truyền tải điện (NPTPMB) quản lý.

Đây là các dự án trọng điểm, có vai trò quan trọng trong việc giải tỏa công suất NMĐ Nhơn Trạch 3 và NMĐ Nhơn Trạch 4, đồng thời tăng cường liên kết lưới, truyền tải công suất phục vụ phát triển kinh tế – xã hội các tỉnh khu vực phía Nam, trong đó có tỉnh Đồng Nai.

Khi các dự án đi vào hoạt động sẽ góp phần đảm bảo an ninh năng lượng và tăng nguồn thu ngân sách cho địa phương.

Đẩy nhanh tiến độ các dự án giải tỏa công suất Nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4- Ảnh 2.

EVNNPT yêu cầu các đơn vị thi công huy động lực lượng, phương tiện đẩy nhanh tiến độ dự án – Ảnh:VGP/ Toàn Thắng

Theo Thỏa thuận đấu nối giữa EVNNPT với Tổng công ty Điện lực Dầu khí Việt Nam – (PVPower), NMĐ Nhơn Trạch 3 có kế hoạch vận hành thương mại vào tháng 11/2024, NMĐ Nhơn Trạch 4 có kế hoạch hòa lưới phát điện thử nghiệm tháng 11/2024 và vận hành thương mại tháng 5/2025.

Theo Ban QLDA Điện Nhơn Trạch 3 và 4, Dự án NMĐ Nhơn Trạch 3 và 4 có tổng mức đầu tư 1,4 tỉ USD, tổng công suất hai nhà máy là 1.624 MW. Đây là dự án nhiệt điện sử dụng nhiên liệu khí thiên nhiên hóa lỏng (LNG) đầu tiên tại Việt Nam.

EVNNPT và các đơn vị trực thuộc (SPMB và NPTPMB) đang tập trung mọi nguồn lực đẩy nhanh tiến độ thực hiện các dự án lưới điện nhằm đảm bảo cấp điện thử nghiệm và giải tỏa công suất NMĐ Nhơn Trạch 3, Nhơn Trạch 4.

Tuy nhiên hiện nay các dự án trên đang gặp khó khăn, vướng mắc trong công tác Quy hoạch, Kế hoạch sử dụng đất và bồi thường giải phóng mặt bằng (BTGPMB), làm ảnh hưởng đến tiến độ hoàn thành các dự án và có nguy cơ không đảm bảo tiến độ cấp điện thử nghiệm, giải tỏa công suất cho NMĐ Nhơn Trạch 3, Nhơn Trạch 4.

Với tiến độ rất cấp bách, tuy nhiên hiện các dự án lưới điện truyền tải này gặp khó khăn liên quan đến việc điều chỉnh cục bộ quy hoạch chung đô thị mới Nhơn Trạch, tỉnh Đồng Nai nên chưa có cơ sở để triển khai bồi thường giải phóng mặt bằng.

Đẩy nhanh tiến độ các dự án giải tỏa công suất Nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4- Ảnh 3.

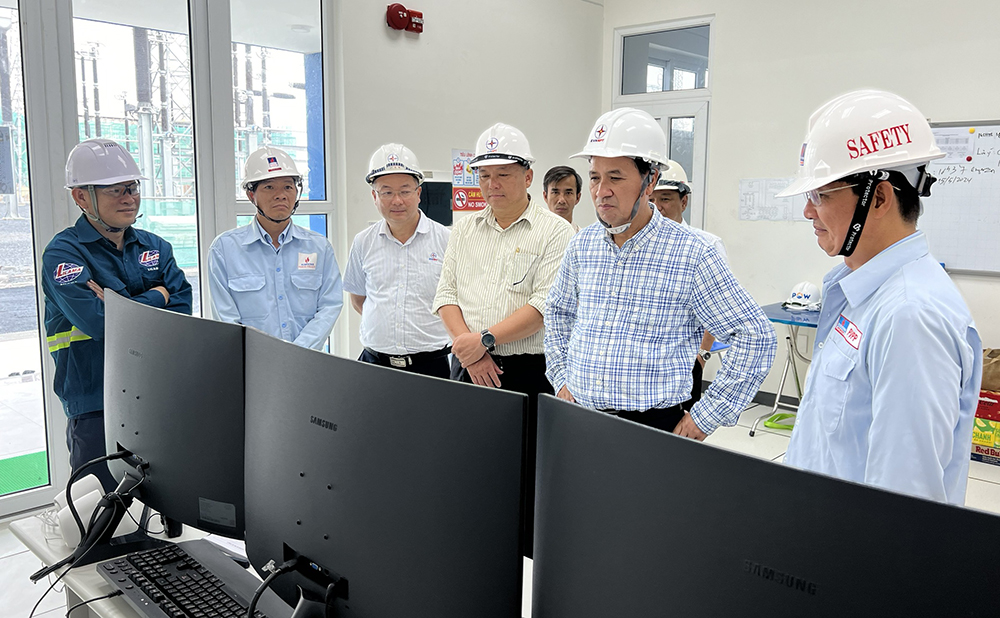

Đoàn công tác của EVNNPT thăm phòng điều khiển NMĐ Nhơn Trạch 3 – Ảnh:VGP/Toàn Thắng

Khẩn trương tháo gỡ vướng mắc, đẩy nhanh tiến độ dự án

Trong thời gian chờ cấp thẩm quyền phê duyệt điều chỉnh cục bộ quy hoạch chung đô thị mới Nhơn Trạch – tỉnh Đồng Nai, để kịp thời tháo gỡ các vướng mắc khó khăn EVNNPT/SPMB đã triển khai các giải pháp nhằm đảm bảo tiến độ cấp điện thử nghiệm, giải tỏa công suất cho NMĐ Nhơn Trạch 3 và Nhơn Trạch 4, trong đó, với NMĐ Nhơn Trạch 3, EVNNPT đã phối hợp với PVPower xây dựng phương án đấu nối tạm báo cáo, trình các cấp thẩm quyền xem xét và được cấp có thẩm quyền chấp thuận.

EVNNPT/SPMB đã triển khai thi công và hoàn thành đóng điện “Đường dây 220kV đấu nối tạm Nhà máy điện Nhơn Trạch 3 – rẽ Nhơn Trạch 1,2 – Bàu Sen” vào ngày 15/5/2024, việc hoàn thành hạng mục này có ý nghĩa rất quan trọng để cấp điện thử nghiệm và giải tỏa công suất cho NMĐ Nhơn Trạch 3.

Với NMĐ Nhơn Trạch 4, EVNNPT cùng SPMB đã tập trung phối hợp với chính quyền địa phương và các đơn vị liên quan thực hiện công tác tuyên truyền vận động các hộ dân sớm bàn giao mặt bằng để triển khai thi công.

Đến nay toàn bộ các vị trí móng của công trình đường dây 500kV Nhơn Trạch 4 – rẽ Phú Mỹ – Nhà Bè đã được bàn giao cho các đơn vị thi công.

TIN LIÊN QUAN

  • Tắc chủ trương đầu tư, dự án giải tỏa công suất NMNĐ Nhơn Trạch 3 có nguy cơ 'điện chờ đường dây'

    Tắc chủ trương đầu tư, dự án giải tỏa công suất NMNĐ Nhơn Trạch 3 có nguy cơ ‘điện chờ đường dây’

  • Nhiều dự án giải tỏa công suất thủy điện khu vực Tây Bắc vướng mặt bằng

    Nhiều dự án giải tỏa công suất thủy điện khu vực Tây Bắc vướng mặt bằng

  • Cụm dự án giải tỏa công suất thủy điện khu vực Tây Bắc: Vướng mặt bằng cản trở tiến độ thi công

    Cụm dự án giải tỏa công suất thủy điện khu vực Tây Bắc: Vướng mặt bằng cản trở tiến độ thi công

Hiện EVNNPT/SPMB đang tập trung đôn đốc các nhà thầu đẩy nhanh tiến độ thi công và phối hợp với chính quyền địa phương giải quyết phần hành lang tuyến, phấn đấu hoàn thành đóng điện đường dây Đường dây 500kV Nhơn Trạch 4 – rẽ Phú Mỹ – Nhà Bè vào tháng 10/2024.

Tại buổi kiểm tra công trường mới đây, Phó Tổng giám đốc EVNNPT – Bùi Văn Kiên nhấn mạnh: Hiện nay các vướng mắc liên quan đến thủ tục pháp lý đang được dần tháo gỡ.

Do đó, SPMB cần tiếp tục chủ động bám sát và phối hợp chặt chẽ với UBND tỉnh Đồng Nai, các sở ban ngành và chính quyền địa phương trong việc tháo gỡ các vướng mắc khó khăn liên quan đến công tác Quy hoạch, kế hoạch sử dụng đất và bồi thường giải phóng mặt bằng các dự án nhằm sớm bàn giao mặt bằng cho nhà thầu thi công và nhận mặt bằng đến đâu tổ chức thi công ngay đến đó, bảo đảm yêu cầu về kỹ thuật và chất lượng công trình, đáp ứng tiến độ vận hành thương mại của NMĐ Nhơn Trạch 3 và Nhơn Trạch 4.

Để hoàn thành các dự án lưới điện đồng bộ với NMĐ Nhơn Trạch 3 và Nhơn Trạch 4, các đơn vị quản lý dự án (SPMB, NPTPMB) cần tiếp tục phối hợp chặt chẽ với chính quyền địa phương và nhà thầu xây lắp tổ chức tuyên truyền vận động các hộ dân đồng thuận bàn giao mặt bằng triển khai thi công nhằm sớm hoàn thành các dự án theo tiến độ được giao.

Lãnh đạo EVNNPT nhấn mạnh, đây là những dự án có ý nghĩa rất quan trọng vì vậy các đơn vị thi công xây lắp, đơn vị tư vấn thiết kế, tư vấn giám sát cần chuẩn bị đầy đủ nhân lực, máy móc phương tiện thi công để đảm bảo tiến độ hoàn thành các dự án theo theo kế hoạch và cam kết đã đề ra.

Trong đó cần đẩy nhanh tiến độ thi công dự án đường dây 500kV Nhơn Trạch 4 – rẽ Phú Mỹ – Nhà Bè phấn đấu hoàn thành đóng điện dự án trong tháng 10/2024 để đảm bảo cấp điện thử nghiệm và giải tỏa công suất cho NMĐ Nhơn Trạch 4.

Đại diện PVPower cho biết: Hiện nay tiến độ của dự án NMĐ Nhơn Trạch 3 và Nhơn Trạch 4 đang bám sát được kế hoạch đề ra, nếu nhà máy điện hoàn thành nhưng không có đường dây truyền tải để giải tỏa công suất sẽ gây lãng phí nguồn lực của đất nước. Thời gian qua Ban Quản lý dự án Điện – PVPower đã phối hợp chặt chẽ với các Ban quản lý dự án của EVNNPT để cùng có những kiến nghị với các cấp có thẩm quyền nhằm sớm tháo gỡ vướng mắc khó khăn cho các dự án truyền tải điện.

Việc hoàn thành các công trình đường dây 220kV và 500kV đấu nối NMĐ Nhơn Trạch 3 và Nhơn Trạch 4 với hệ thống điện quốc gia sẽ góp phần tăng tổng công suất nguồn thêm 1.600MW phục vụ cho phát triển kinh tế xã hội của đất nước và đời sống của người dân.

Toàn Thắng

Share
Bài viết bởi

Fatz Admin

Bình luận đã bị đóng.
